"Näillä sivuilla seuraamme rakennusprojektin edistymistä ratsastuskoulun avajaisiin asti. Avajaiset pidetään toukokuussa 2007."
Rakennusprojektin toteutusvaihe alkoi tien raivaamisella 3.1.2007

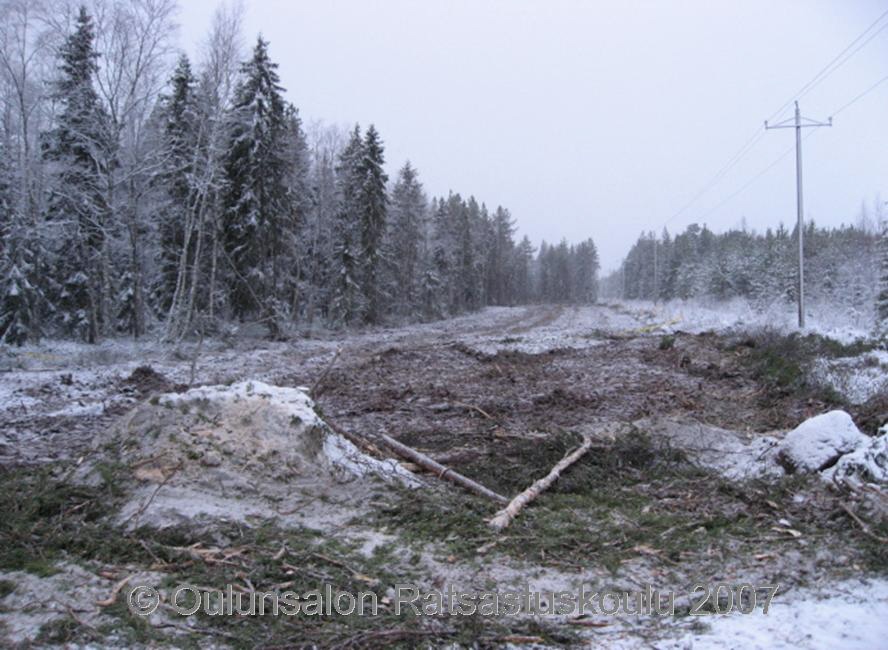

Tiepohja jyrsitään jotta kannot ja risut saataisiin kauhottua helposti pois ja rakennekerrokset tilalle. Tie jyrsitty valmiiksi ja ensimmäiset puut raivattu ratsastuskoulun tontilta 4.1.
Siihen se nyt sitten tulee. Parin hehtaarin raivaus jä jyrsintä saatu valmiiksi 13.1.
Korot, kallistukset ja rakennekerrokset...pintamaita kotataan... Onneksi edes toinen meistä tietää mistä puhutaan. Kuvassa Helenan kanssa Oulun Autokuljetus Oy:n Maarakennusurakoinnin Jussi Honkanen suunnittelemassa töiden aloitusta 16.1.

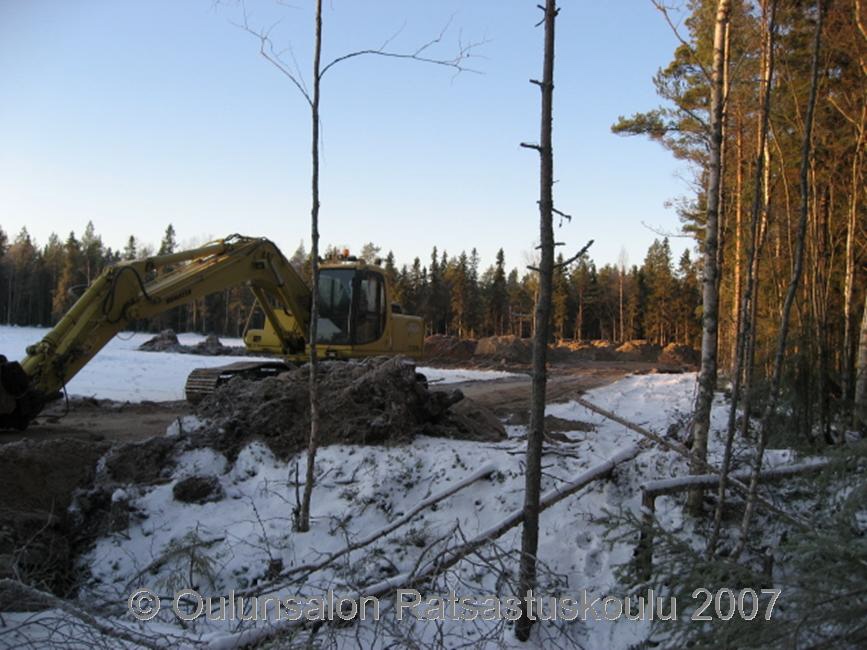

Koko tontin alue (paitsi hevosten metsäilyalue) käännetään ainakin kertaalleen. Tässä ulkoilutarhan tekoa 20.1.

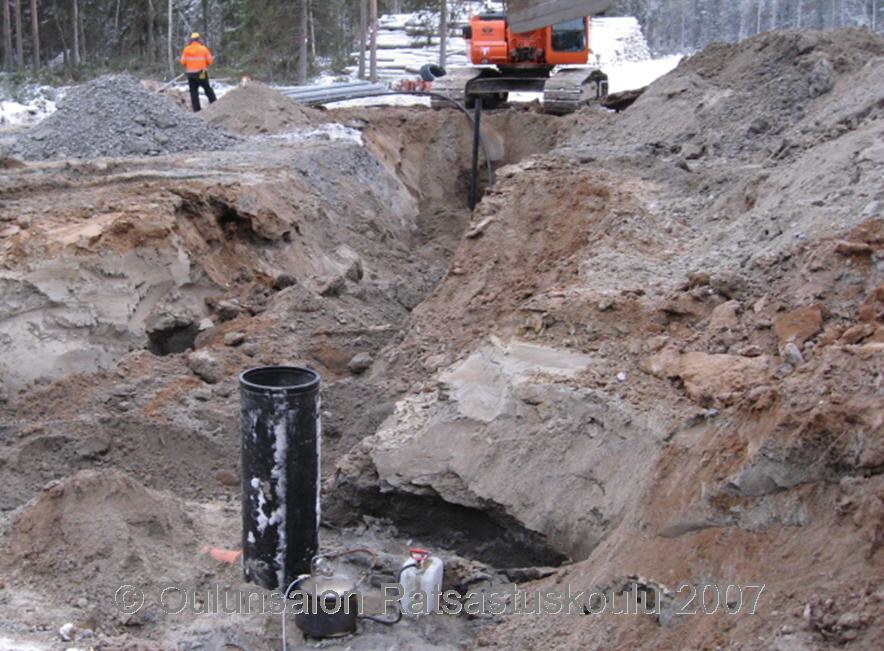

Yritystontin pinnan alle menee valtava määrä viemäriputkea, vesijohtoa, salaojaputkia, kaivoja (mm. yksi automaattipumppaamo) ja erilaisia kaapeleita. Maarakennuksen työn tulokset vaan jäävät suurimmalta osin piiloon. Tässä pääviemäröintiä 25.1.

Hevostallin ainoa sivutuote (kts. EU-direktiivit jos et heti keksi mikä...) tullaan kärräämään siirtolavalle joka on upotettu maan sisään, tiiviiseen betoniseinäiseen siiloon. Varsinaiset rakennustyöt alkoivat pohjatöiden tekemisellä k.o. siilolle 19.2.

Lantalan elementit on asennettu ja kylmävarastolle (tallin päätyyn tuleva rehuvarasto) on tehty pohjat odottelemaan sokkelimiehiä 23.2.

Ammattimiehet tekevät sokkelin päivässä (muotit ja raudoitukset aamupäivällä ja valu iltapäivällä). Kylmävaraston sokkeli valettiin 26.2. ja samana päivänä aukaistiin varsinaisen talliosan pohja.

Tallin pohjatyöt on tehty ja seinien pystyttäminen alkaa anturatassujen asentamisella jonka jälkeen seinäelementit nostellaan anturatassujen päälle 6.3
Tallin seinäelementit on asennettu, kylmävaraston runko on rakennettu ja valmistellaan kattoristikoiden asentamista 7.3.

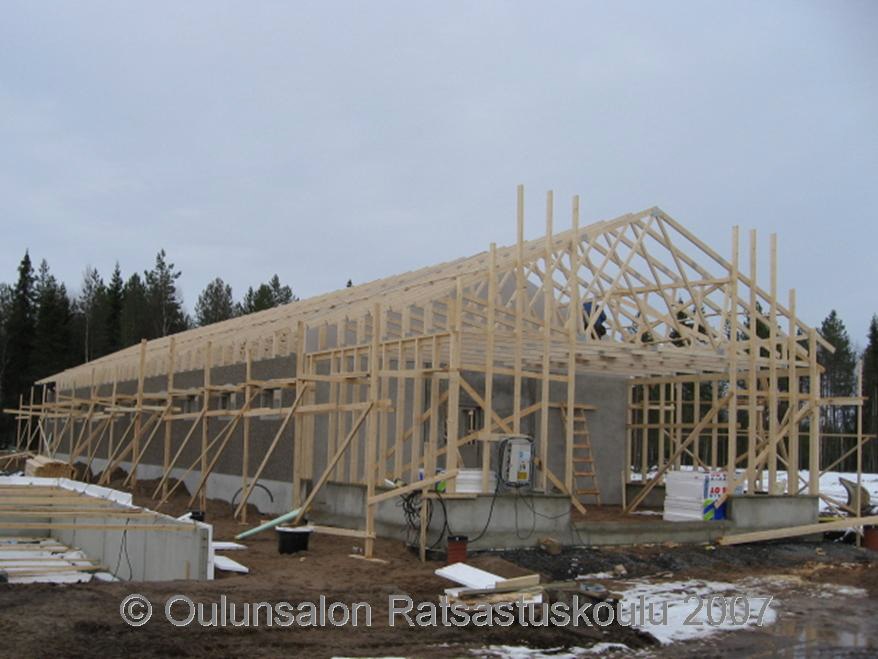

Saatiin tallin kattoristikot ja rehuvaraston vastainen paloseinä paikoilleen 12.3.

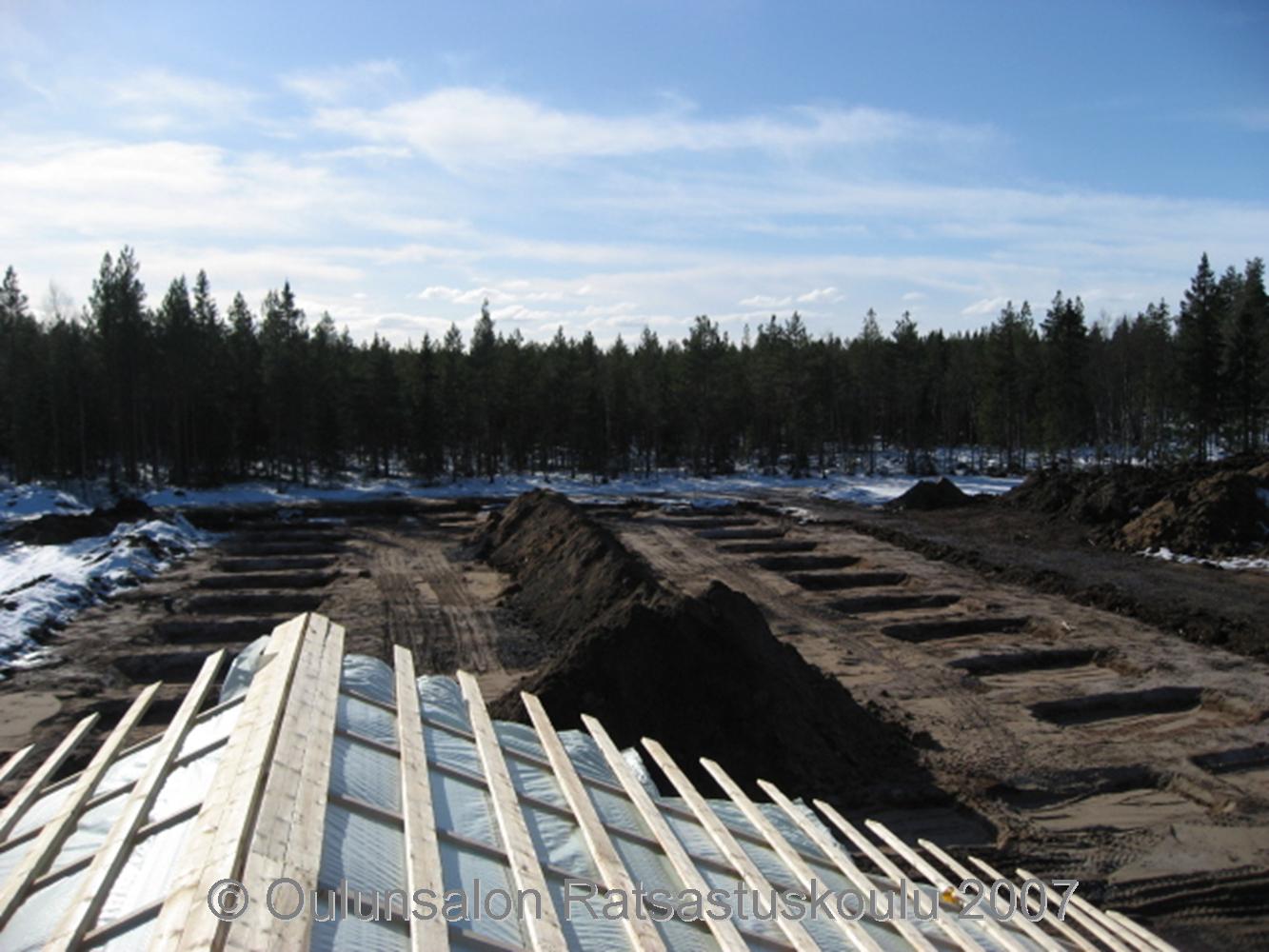

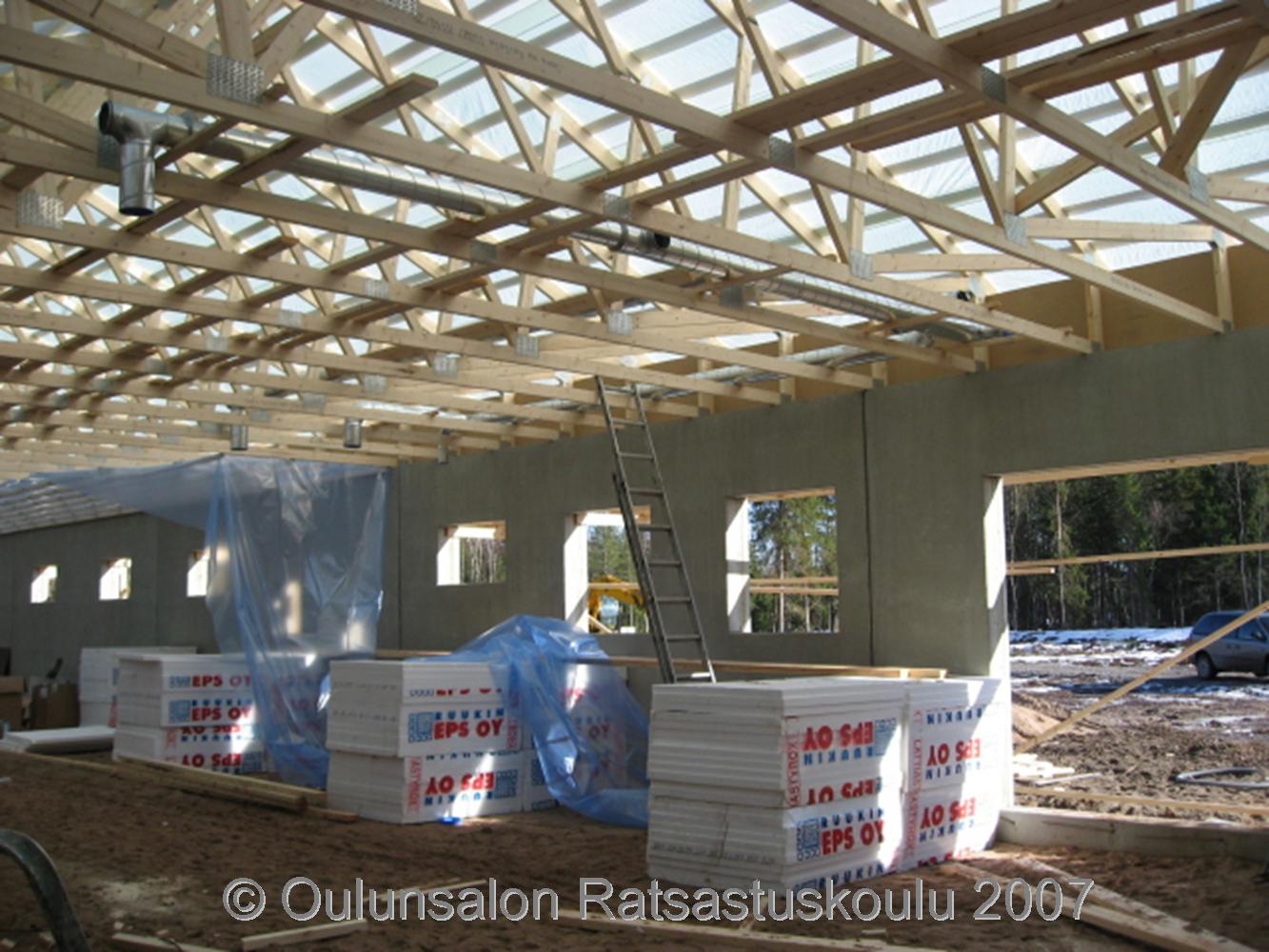

16.3. aluskate on paikoillaan. Timpurit ovat päässeet sisätöihin tekemään välikattoa ja ilmastointimieskin on jo pyörähtänyt paikalla. Samaan aikaan toisaalla maneesin anturatassuille on kaivettu syvät kuopat jotka on sitten täytetty murskeella ja kapillaarihiekalla.

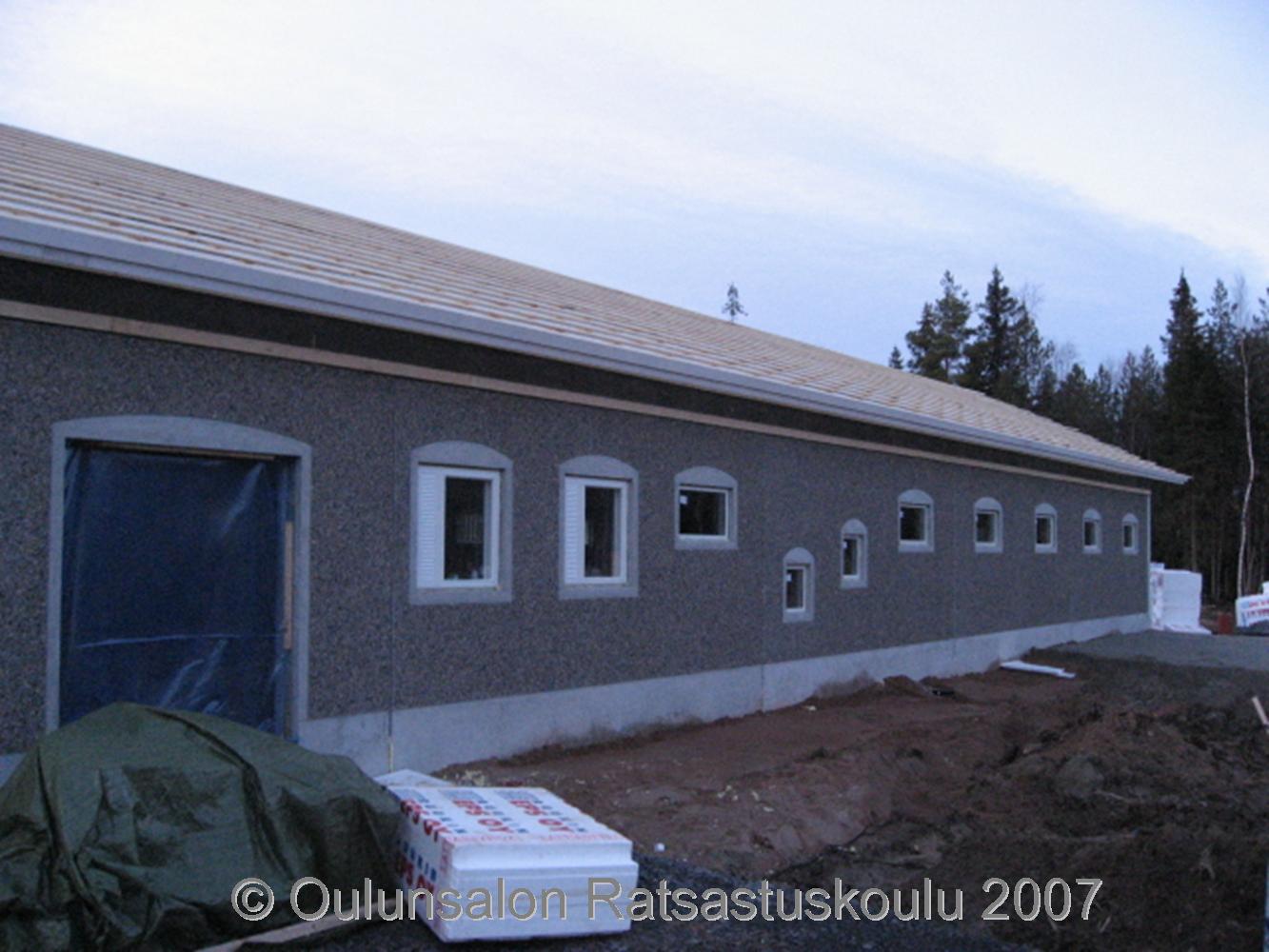

Iltahämärissä 22.3. Tallin ikkunat asennettu ja pihan tasoitus alkanut. Sisäpuolella välipohjan koolaukset, puhallusvillat, LVI-töitä ja lattiavalun valmistelua.

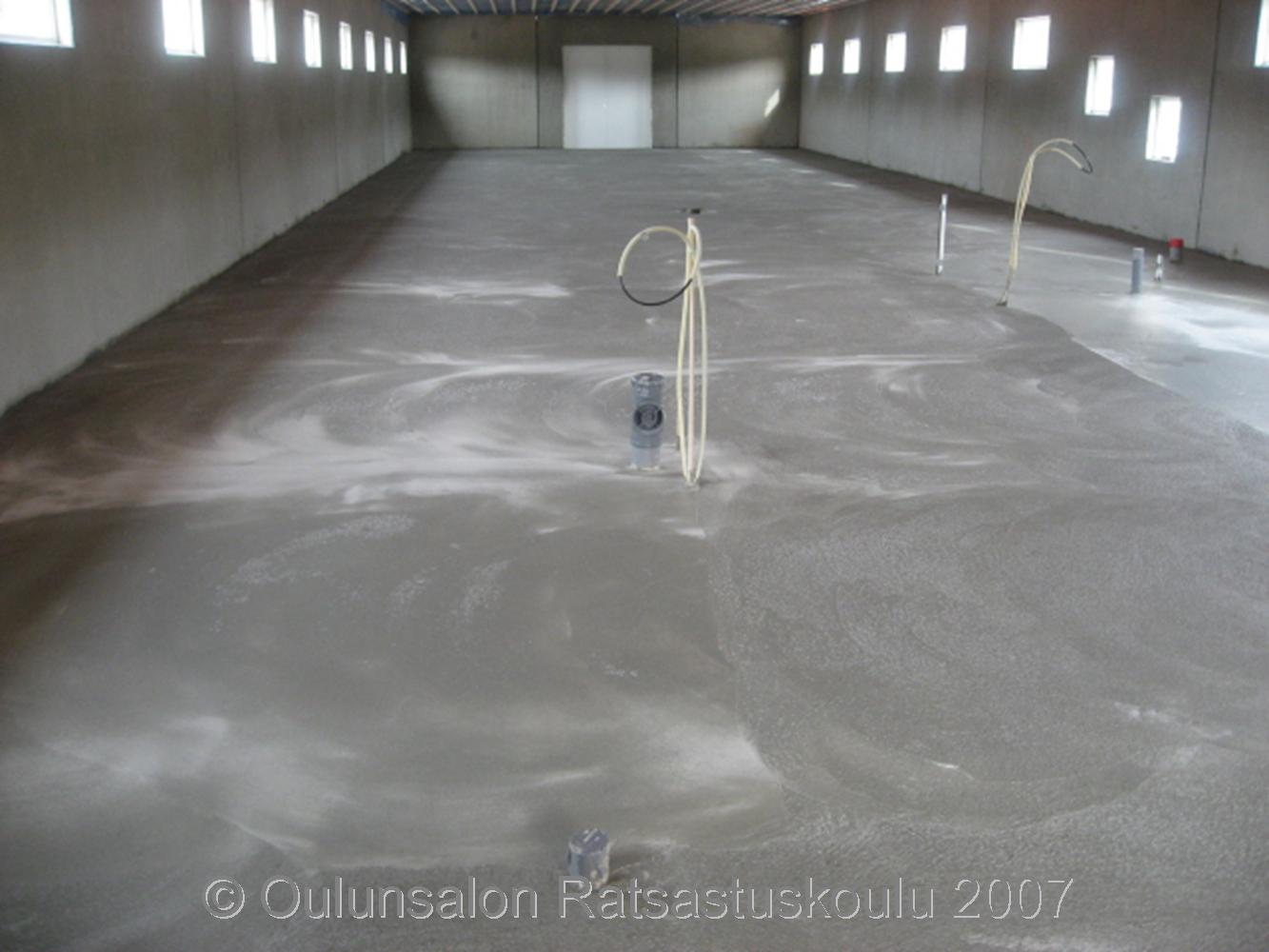

Lattiavalun jälkeen työmaalla on hetken aikaa sisällä hiljaista - korkeintaan katsellaan kun betoni kuivuu. Lattiat valettiin 30.3.
Muurari aloitti työt 3.4. Tässä toimiston seinä alullaan. Sosiaalitilojen IV-koje on päässyt seinälle ja sähkökaapelit kattoon.

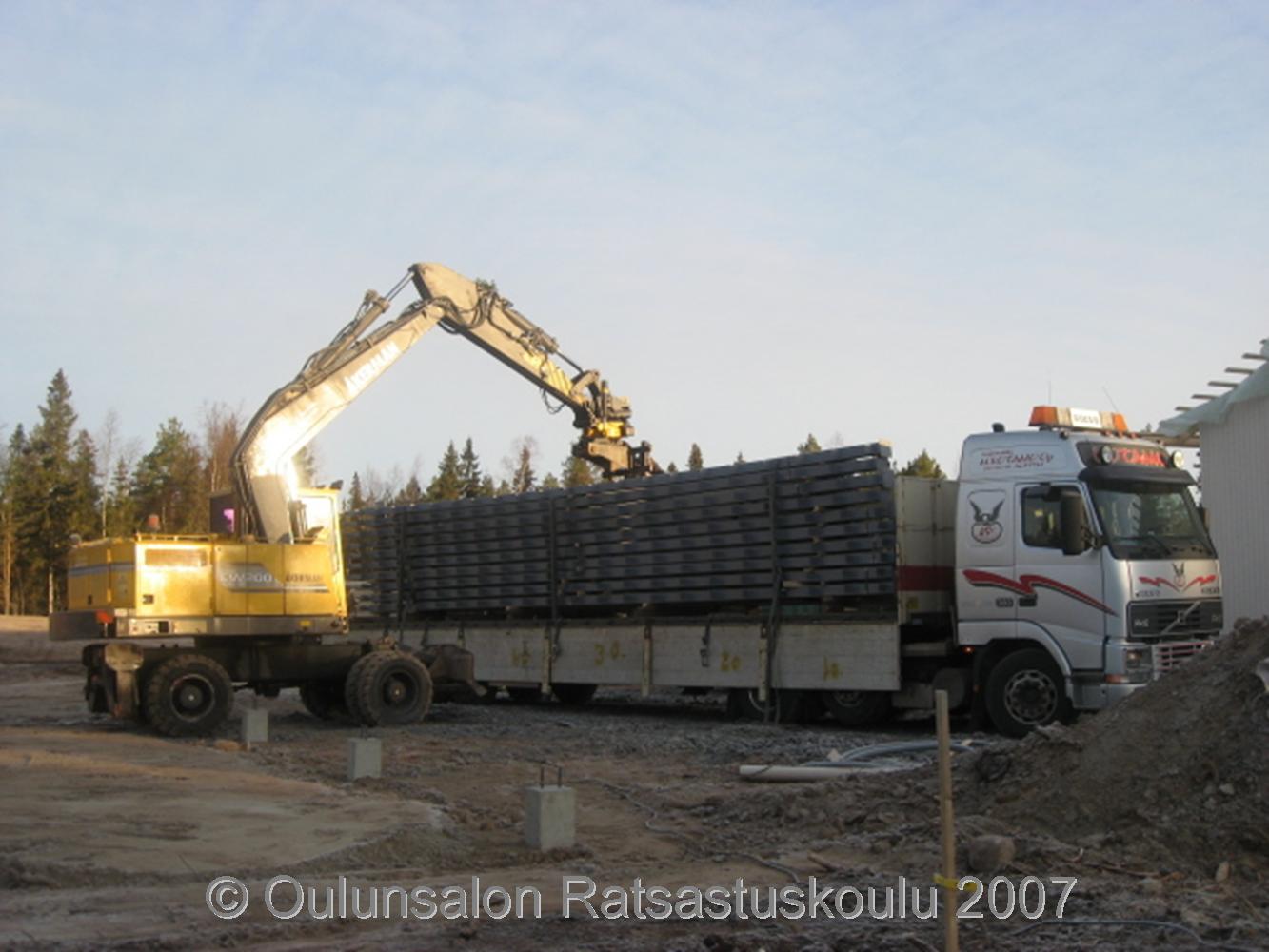

Maneesin anturatassut asennettiin edellisellä viikolla ja ensimmäinen osa rungosta saapui tontille 4.4. (toinen kuorma 5.4.). Pystytys voi alkaa!

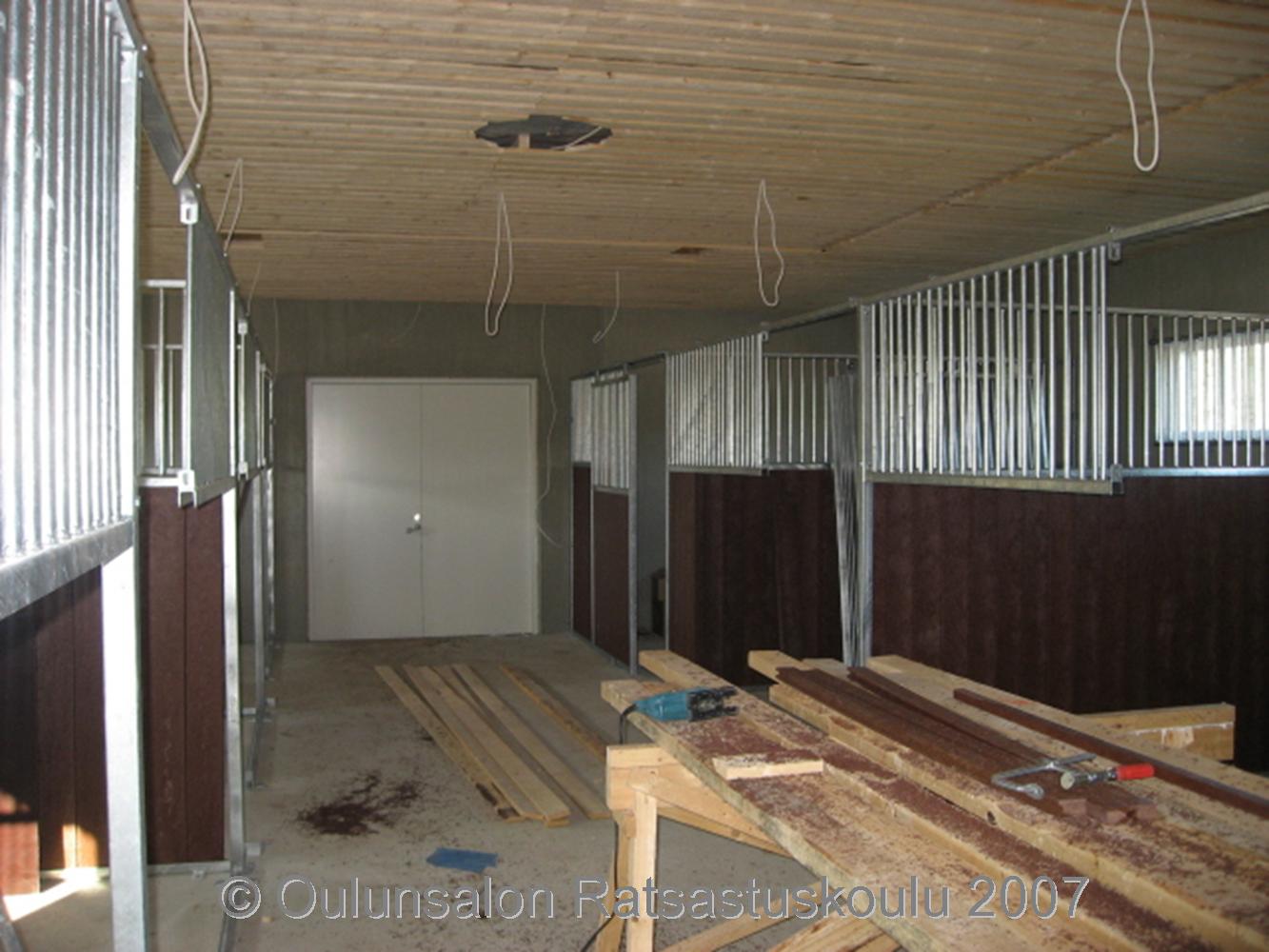

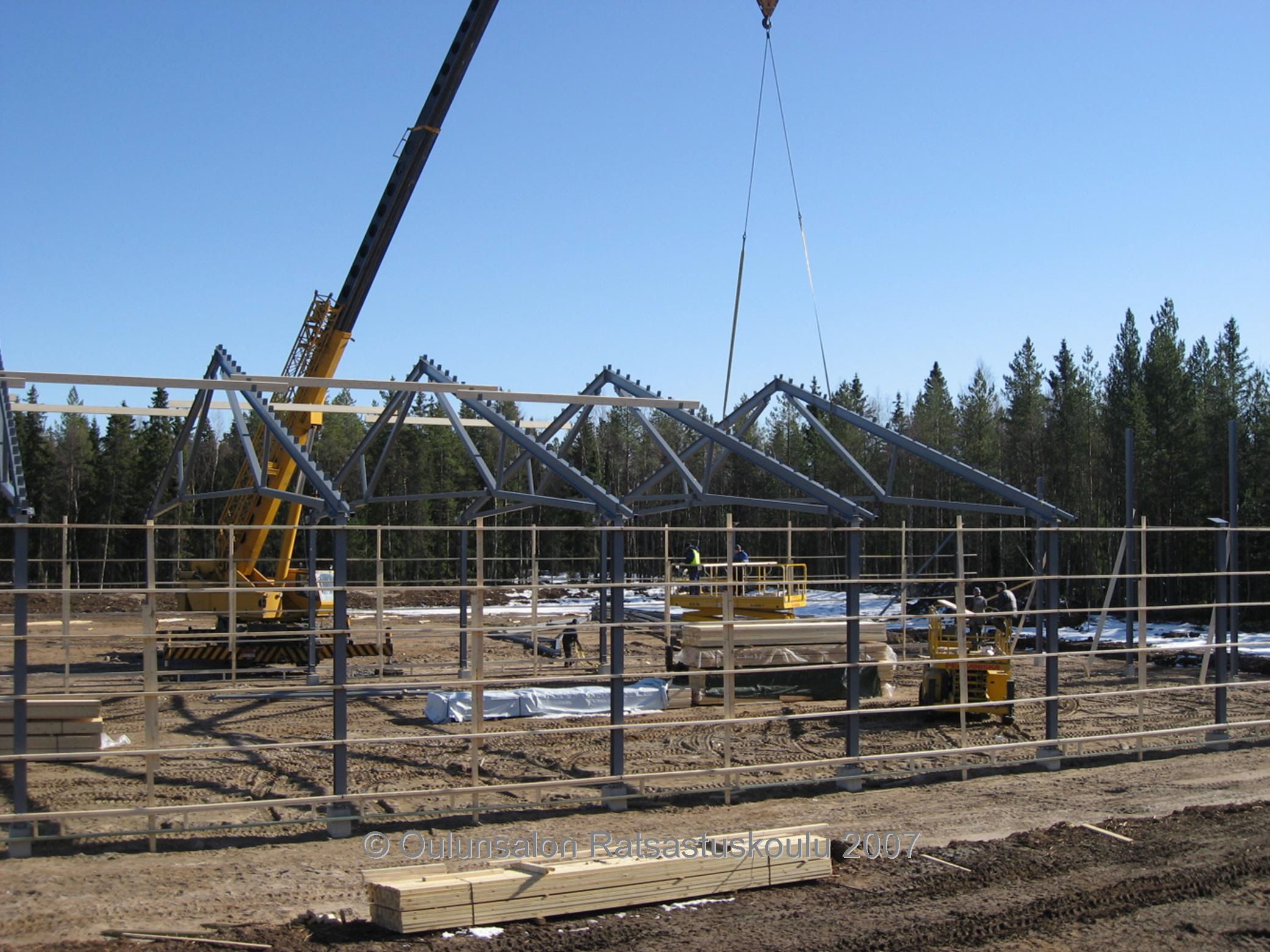

Pääsiäinen menikin sitten karsinarunkoja kasatessa. Kuva 9.4.

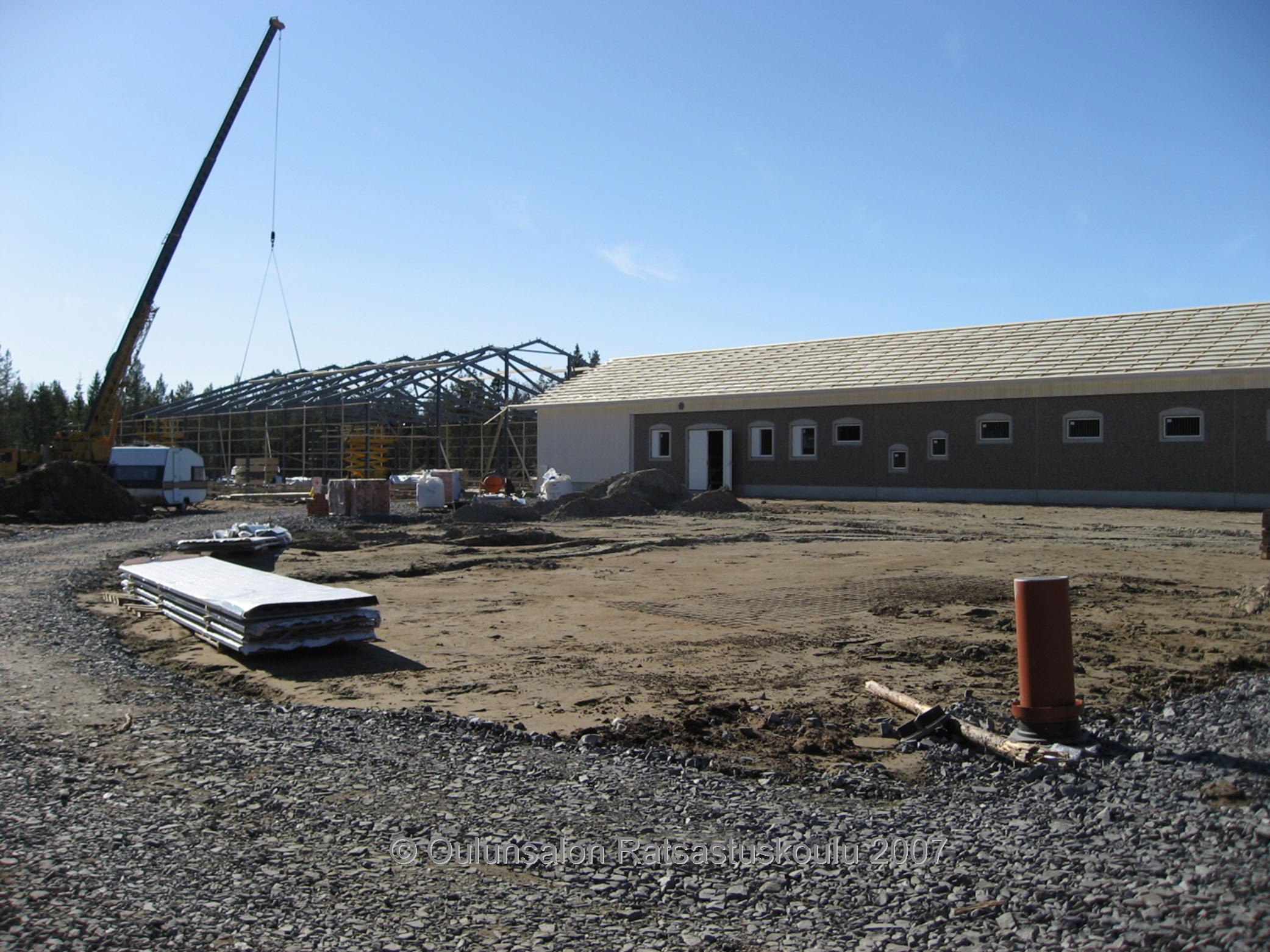

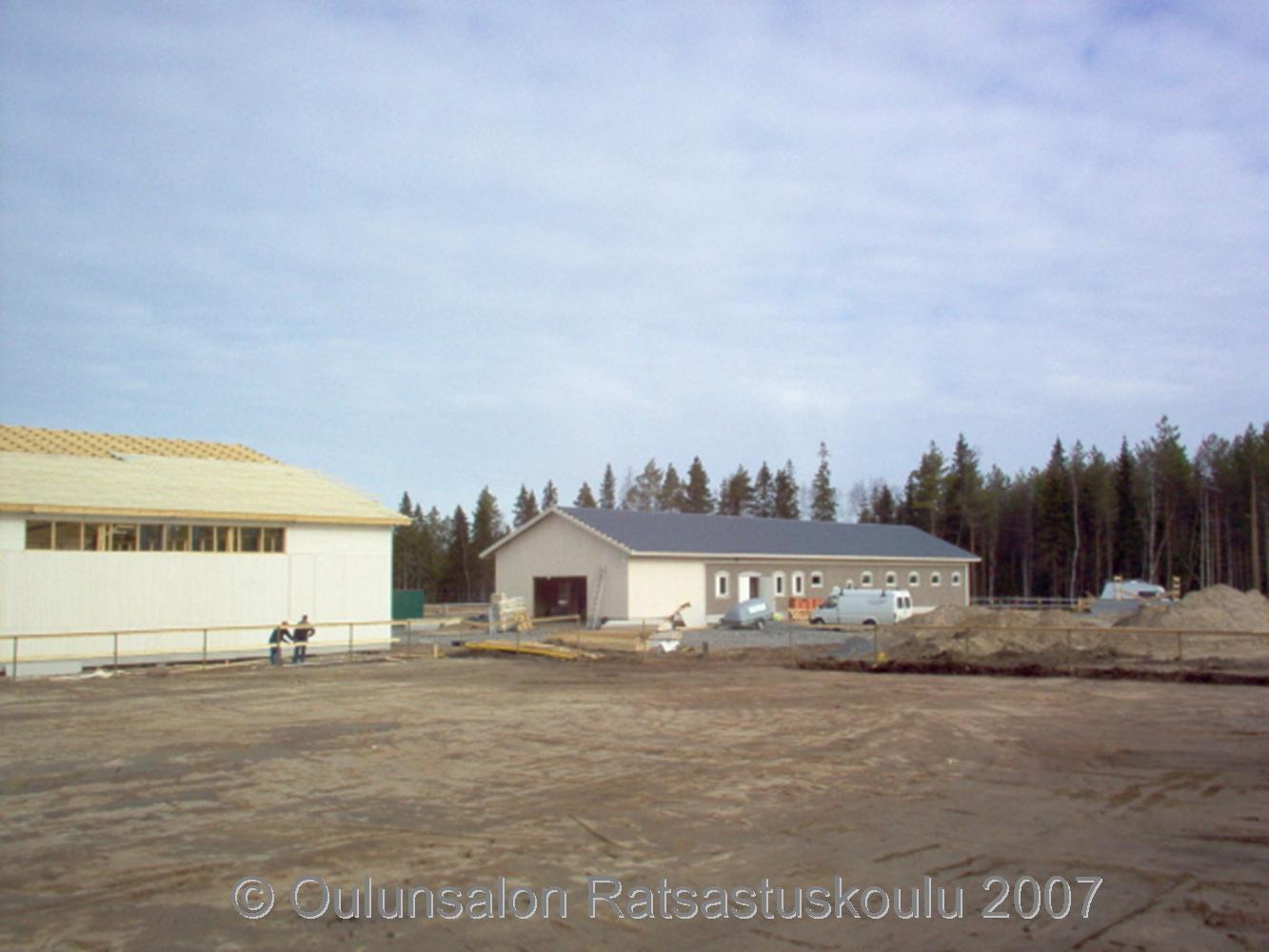

Montako rakennusmiestä tarvitaan kokoamaan yksi palapeli (palapelin mitat 50 x 23 x 9 metriä). Vastaus tämän sivun lopussa. Pihapiiri alkaa myös pikkuhiljaa saada muotonsa. Maaröykkiöt ovat vähentyneet ja rakennustarvikkeet löytävät vähitellen oikeat paikkansa. Kuvat 12.4.
2.5. maneesityömaa on edistynyt ja tallissa karsinat odottelevat jo asukkejaan.

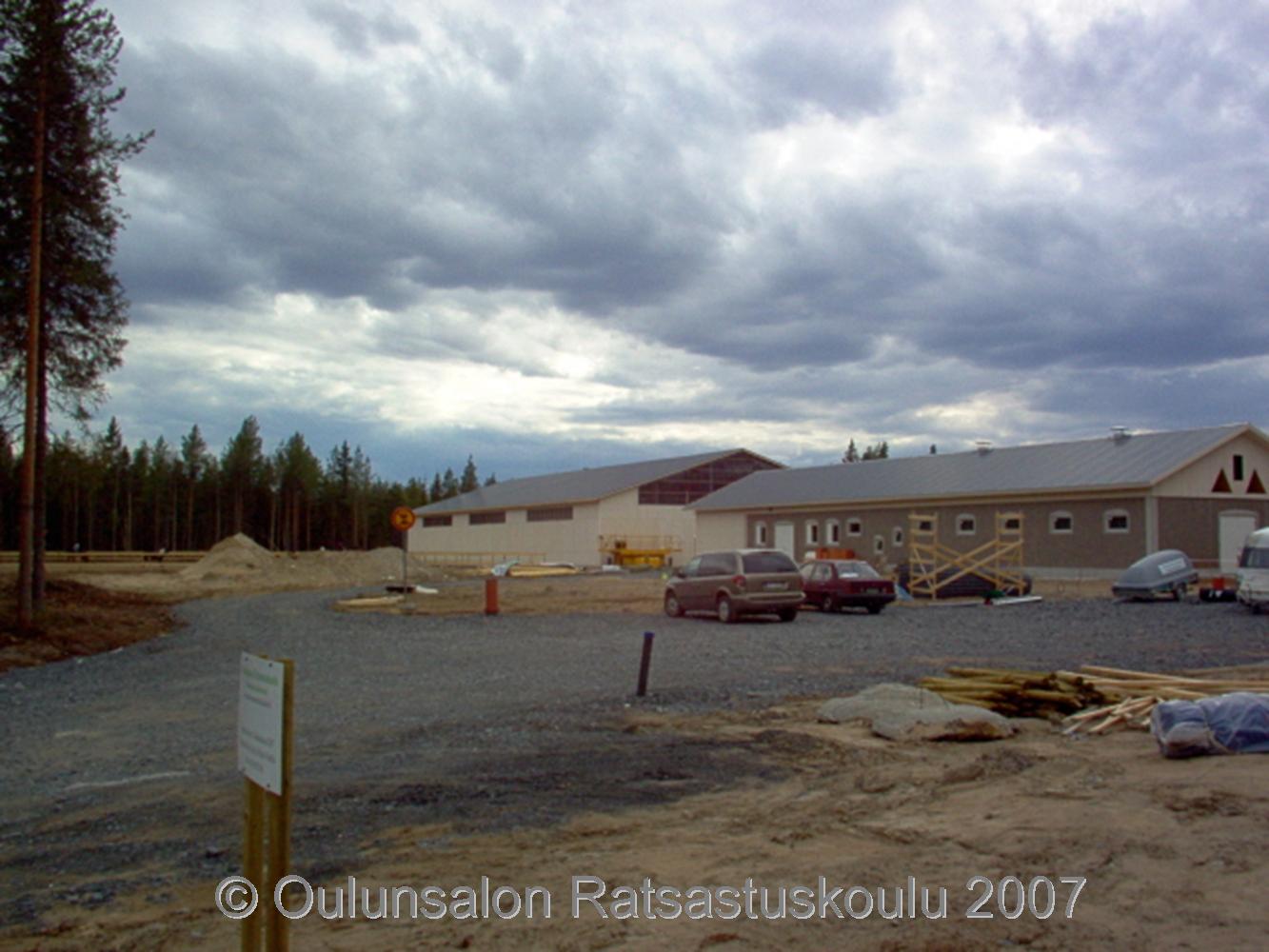

Avajaisten päivämäärä on päätetty ja rakennusprojektin loppu siintelee jo silmissä. 14.5. maneesi sai kattopellin, valokatteet on asennettu ja sisällä on jo ratsastettu. Kenttäkin on ollut jo yli viikon ratsuttajien päivittäisessä käytössä (tässäkin).
Oikea vastaus 12.4. kuva-arvoitukseen on kuusi rakennusmiestä: 2 + 2 saksinostureilla, yksi kiinnittämässä palapelin osia puominosturin koukkuihin ja yksi käyttelemässä puominosturia. Lisäksi tarvitaan tietysti ehdottomasti Helena vahtimaan työtä.
